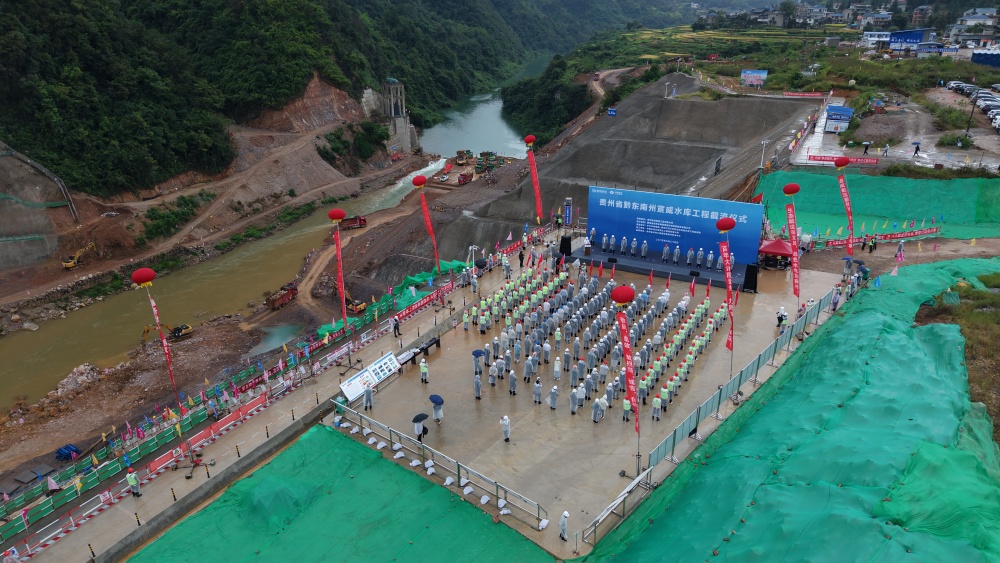

麻江:宣威水庫提前兩個月順利截流
宣威水庫是列入國發〔2022〕2號文件重點推進的重大水利工程。9月25日,該工程順利完成大壩截流,進入大壩基坑開挖和混凝土澆筑階段。

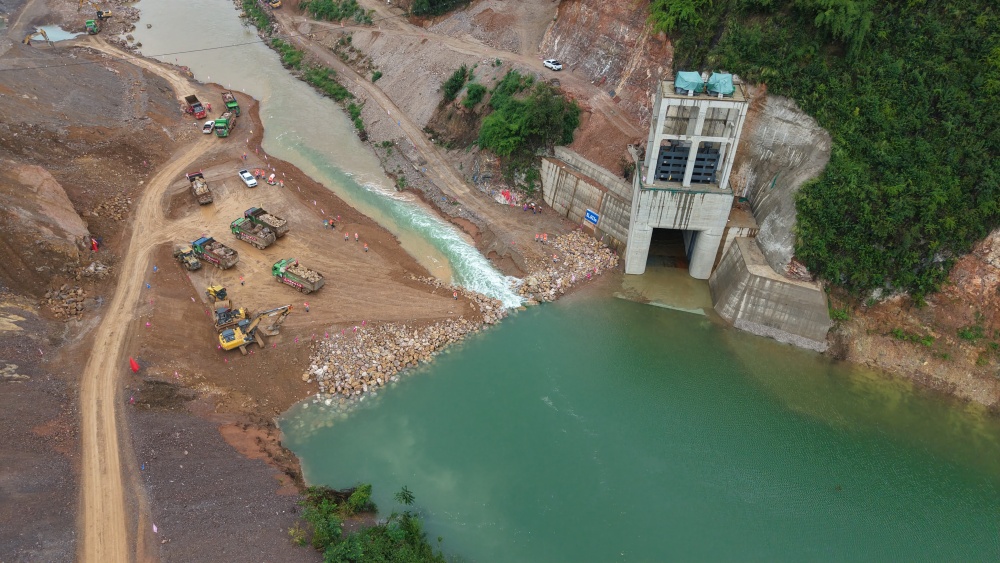

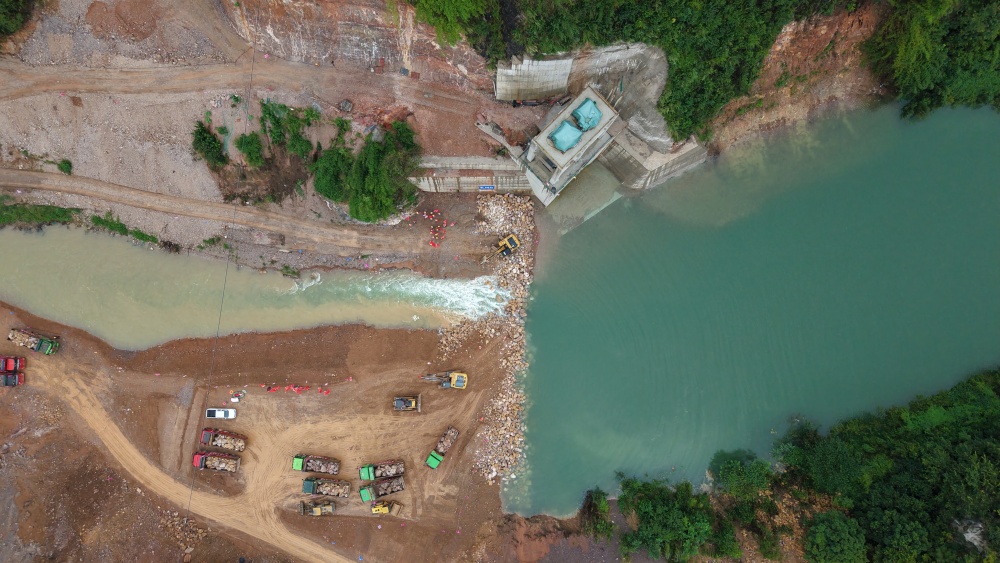

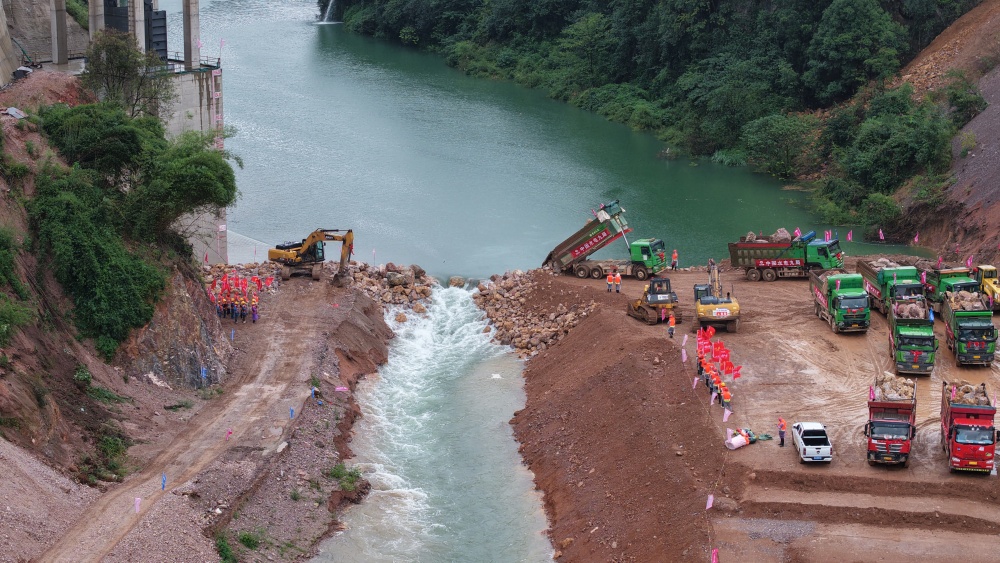

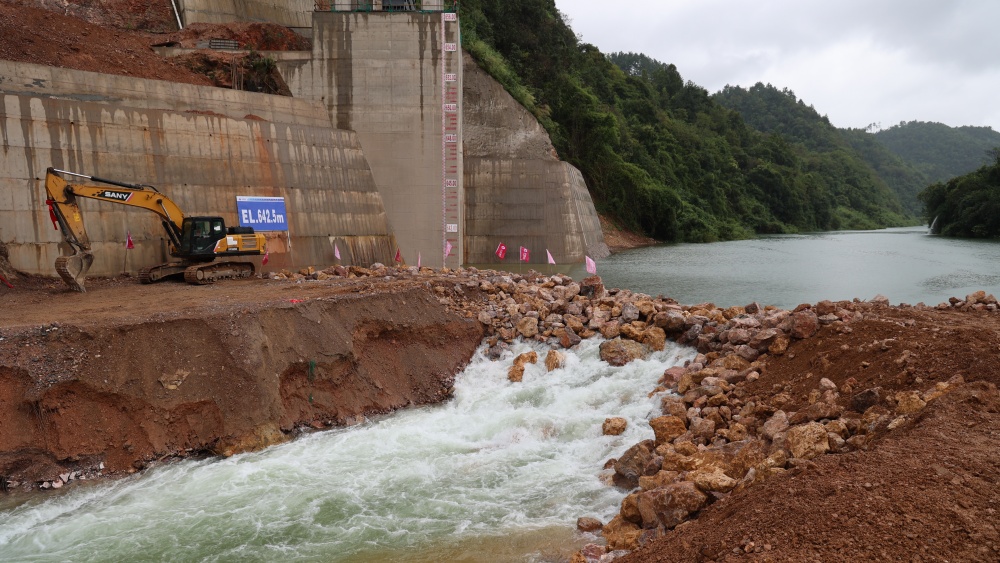

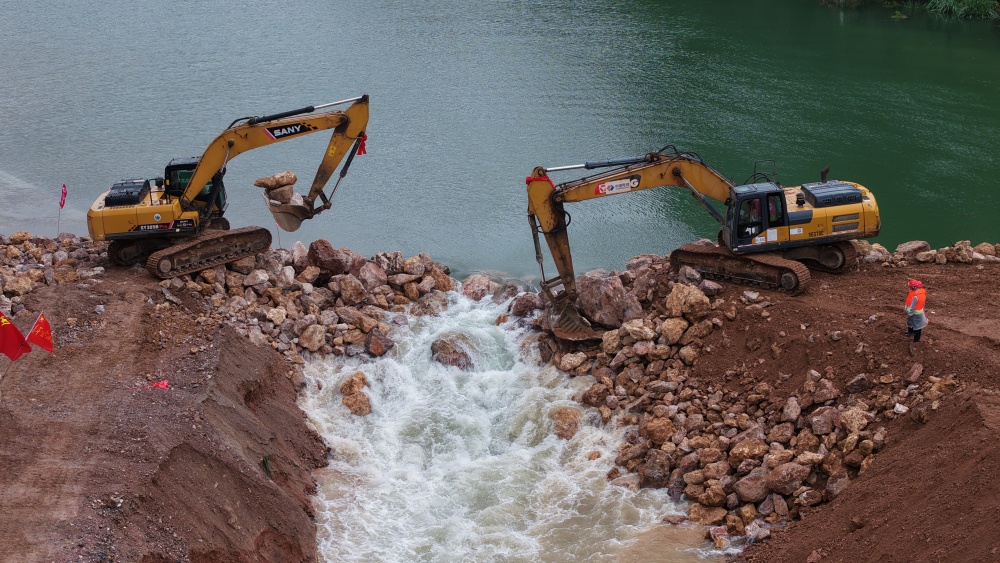

當天上午,在宣威水庫大壩進行截流,自卸車將土石方等拋投材料傾瀉到清水江中,很快清水江被截斷河水經右岸導流洞下泄。
“今天宣威水庫進行截流,這個節點目標的實現,較我們的施工準備期,提前了6個月,較我們的規劃的截流時間提前了兩個月,這個目標的取得標志著宣威水庫進入全新的施工階段。”貴州水投宣威工程有限公司副總經理陳文斌說。
大壩截流的順利實施,得益于詳細的施工方案和應急預案。面對右壩肩陡坡與左岸危巖體等地質挑戰,施工團隊采用創新技術工藝,右岸邊坡采用預裂爆破方式,確保邊坡開挖面平整,上百名工人們不斷推進壩肩開挖與邊坡支護建設,日均開挖量達3500立方米。
“我們基本上投入了將近200人,機械設備將近70余套,采用的是24小時不間斷的施工。采用了一些小型爆破、控制性爆破、結合機械開挖等等,確保我們的項目能夠順利的提前截流成功。”水電九局宣威水庫首部樞紐工程施工現場負責人王禮華介紹。
據了解,宣威水庫總庫容1.24億立方米,工程規模為大(2)型,今年計劃完成投資12億元。主要任務是以防洪、供水為主,結合灌溉、兼顧發電。工程建成后將提升凱里市防洪標準至50年一遇,惠及83.2萬人口和6.49萬畝灌區的生產生活用水需求。值得一提的是,電站裝機容量為26兆瓦,年平均發電量6749萬千瓦時。
